一、工程概况
1、滨海大道:莱州北部起步区滨海大道道路工程:一段起点位于二水路以北(K7+200),终点位于南三路(K12+647.768),全长5447.768米,二段起点位于三城路(K0+000),终点接一段起点(K7+200)。本工程采用一级公路标准设计,设计速度60km/h,横断面形式为15m(辅路)+35m(绿化带)+2m(人行道)+12m(行车道)+2m(中央分隔带)+12m(行车带)+2m(人行道)+10m(绿化带)+15m(水渠)+10m(绿化带)+15m(辅路)=130m。中央分隔带预留两米,本标段主要施工内容包括机动车道路基、雨污水管线、弱电管线、涵洞工程、绿化工程、排水工程等。
2、二水路:工程位于莱州北部烟台西部增长极莱州北部起步区,道路及园林工程,包括:路基土方工程、排水管网、道路工程、涵洞、广场园林工程等,起点位于西一路K0+000,一期终点K3+082.842,本工程采用城市道路主干路标准设计,计划速度40KM/n,断面形式为:10m绿化带+5m人行道+20m主路面+5m人行道+10m绿化带=50m。
3、过崔路:莱州市北起步区二标段过崔路一期路基工程,包括:路基土石方工程、排水管网等。本工程采用城市道路主干路标准设计,设计速度40Km/h,横断面形式为10m(绿化带)+5m(人行道)+20m(主路面)+5m(人行道)+10m(绿化带)=50m。
4、西一路:起点位于二水路(K0+000),终点位于崔南路(K3+087.119),全长3087.119米。本工程采用城市道路次干路标准设计,设计速度40km/h,横断面形式为10m(绿化带)+3m(人行道)+20m(主路面)+3m(人行道)+10m(绿化带)=46m。本标段主要施工内容包括机动车道路基、雨污水管线、弱电管线、涵洞工程、绿化工程、排水工程等。
二、本月工程形象进度
1、滨海大道:
(1)完成路基挖方10000m3,累计完成170669m3,并按照起步区领导以及监理要求完成部分挖方路段的挖除以及换填工作;
(2)完成路基填方20000m3,累计完成590484m3;
(3)完成路基强夯0m2,累计完成222600m2;
(4)污水管线完成100m,累计完成3762m;
(5)雨水管线完成100m,累计完成5240m;
(6)Φ1500圆管涵完成155m,累计完成200m;
(7)1-4×2.2m箱涵完成151m,累计完成151m;
(8)4×d800预埋过道管完成300m,累计完成431m;

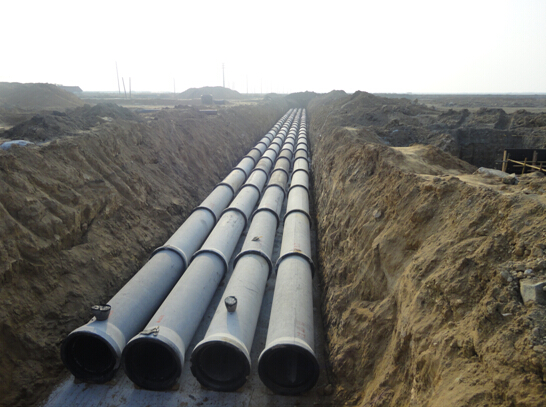

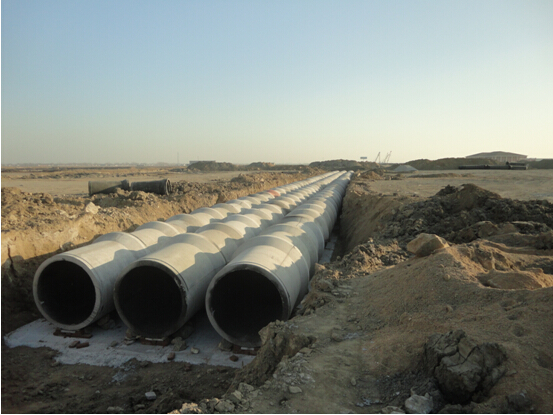

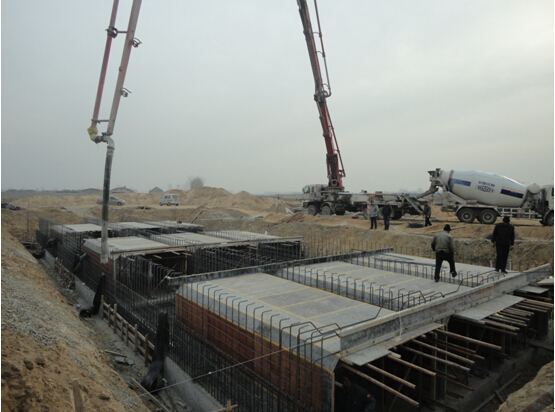

施工照片:
2、二水路:
(1)人行道、绿化带回填石渣。工程量约200米。
(2)雨水管挖沟、安管、回填、砌检查井。工程量完成200m,检查井5个。
(3)过路管挖沟、安管、砼包封。工程量7道。检查井14个。
(4)K3+030米处过路管土方开挖、过路管安装、砼包封。
施工照片:
3、过崔路
(1)完成抛石挤淤:39000m³
(2)完成挖除路床:1200 m³
(3)完成路基回填:55000m³
4、西一路
(1)完成路基填方900m,累计完成900m,30000m3;
(2)完成原有建筑物的拆除2片区域;
(3)原地貌有水池塘的抽水已完成,抽水约15天(3台大功率水泵);
三、本月工程质量分析
工程质量满足设计以及规范要求;在路基施工过程中对池塘堤坝、养殖棚底地面软弱土层,在现场调查研究,与设计单位进行联系,将塘堤坝、养殖棚底地面软弱土层挖出换填石渣,有水池塘采取先抽水后回填的施工方案,并及时在起步区领导巡查工程时进行汇报,确保了工程质量。
四、本月安全文明施工
1、落实安全生产规章制度,全方位全过程抓好工程项目安全生产工作。
2、加强对特殊工种人员安全培训工作,确保施工人员自身安全。
本月在建设单位、监理单位、施工单位三方的密切配合、协作下,安全生产和环保形势良好,未发生安全和环保事故。
五、工程款支付
无
六、合同及其他处理情况
无
七、本月工作小结
本月监理项目部严格按照合同、设计图纸及招标文件的要求进行施工监理,严把工程施工质量关,同时保证安全施工,无任何安全事故发生,并要求施工单位在保证质量安全的前提下加快施工进度。
八、下月工作重点
下个月主要的工作任务:一、继续进行主路路基回填及压实,二、准备污水、雨水管的施工,三、预埋过路管、涵洞(箱涵、圆管涵)的施工。
青岛盛泰工程管理咨询有限公司
2014年12月25日
