一、工程概况
1、滨海大道:莱州北部起步区滨海大道道路工程:一段起点位于二水路以北(K7+200),终点位于南三路(K12+647.768),全长5447.768米,二段起点位于三城路(K0+000),终点接一段起点(K7+200)。本工程采用一级公路标准设计,设计速度60km/h,横断面形式为15m(辅路)+35m(绿化带)+2m(人行道)+12m(行车道)+2m(中央分隔带)+12m(行车带)+2m(人行道)+10m(绿化带)+15m(水渠)+10m(绿化带)+15m(辅路)=130m。中央分隔带预留两米,本标段主要施工内容包括机动车道路基、雨污水管线、弱电管线、涵洞工程、绿化工程、排水工程等。
2、过崔路:莱州市北起步区二标段过崔路一期路基工程,包括:路基土石方工程、排水管网等。本工程采用城市道路主干路标准设计,设计速度40Km/h,横断面形式为10m(绿化带)+5m(人行道)+20m(主路面)+5m(人行道)+10m(绿化带)=50m。
3、西一路:起点位于二水路(K0+000),终点位于崔南路(K3+087.119),全长3087.119米。本工程采用城市道路次干路标准设计,设计速度40km/h,横断面形式为10m(绿化带)+3m(人行道)+20m(主路面)+3m(人行道)+10m(绿化带)=46m。本标段主要施工内容包括机动车道路基、雨污水管线、弱电管线、涵洞工程、绿化工程、排水工程等。
二、本月工程形象进度
1、滨海大道:
(1)完成路基挖方10000m3,累计完成180669m3,并按照起步区领导以及监理要求完成部分挖方路段的挖除以及换填工作;
(2)完成路基填方20000m3,累计完成610484m3;
(3)完成路基强夯0m2,累计完成222600m2;
(4)污水管线完成0m,累计完成3762m;
(5)雨水管线完成50m,累计完成5290m;
(6)Φ1500圆管涵完成200.5m,累计完成400.5m;
(7)1-4×2.2m箱涵完成113.73m,累计完成264.73m;
(8)4×d800预埋过道管完成267m,累计完成698m;

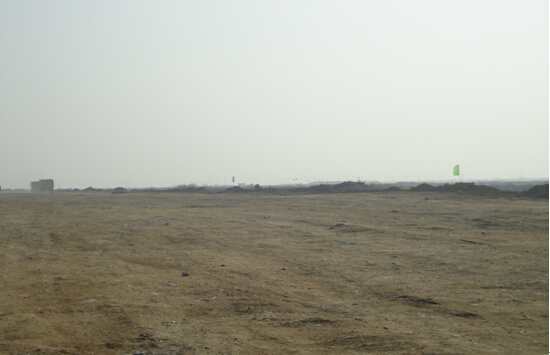

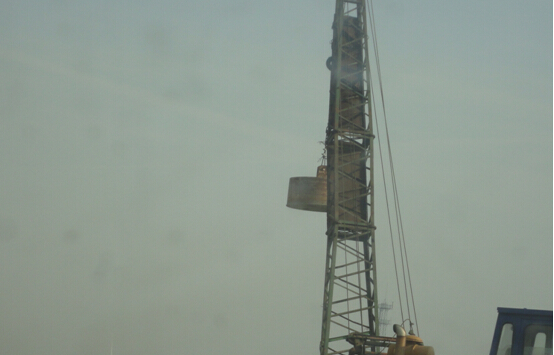

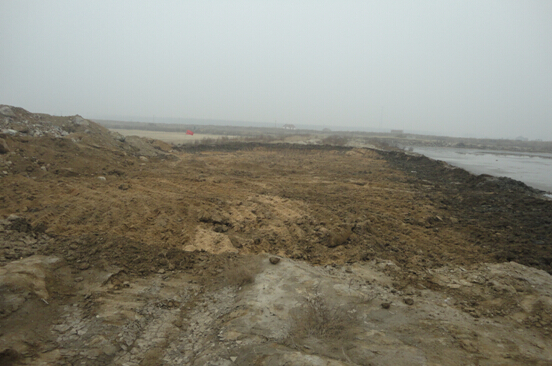

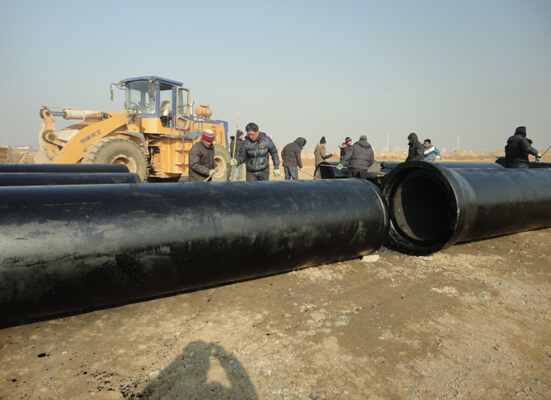

施工照片:
2、过崔路
(1)完成路基回填:19000m³
(2)挖沟槽:17000m³
(3)回填沟槽:15100m³
(4)铺设安装DN400 HDPE钢塑复合管预埋管:65m
(5)铺设安装DN800雨水管:680m
(6)铺设安装DN800过道管:556m
(7)雨水检查井:36座
(8)级配砂砾垫层:1800 m³
(9)C40砼保护层:340m³
(3)K2+600处有水池塘的抽水完成,抽水约5天(3台大功率水泵);
三、本月工程质量分析
路基工程:填方已基本完成,目前主要工作为路基整平工作,在路基整平施工过程中,参照设计规范,严格要求,并及时在起步区领导巡查工程时进行汇报,确保了工程质量。
污水、雨水管线工程正常施工,确定施工的工序,标准化施工,保证了施工质量。
涵洞工程已正常开展,施工过程中,对钢筋绑扎、模板安装等施工工序,开展研讨会,并总结经验,保证了施工质量。
圆管涵与预埋过道管工程正常施工,过程中,对基坑、圆管管材、圆管连接、模板安装等施工工序严格要求,规范了其施工,保证施工质量。
四、本月安全文明施工
本月安全、环保体系运转情况良好,未出现安全、环保事故。
五、工程款支付
无
六、合同及其他处理情况
无
七、本月工作小结
本月监理项目部严格按照合同、设计图纸及招标文件的要求进行施工监理,严把工程施工质量关,同时保证安全施工,无任何安全事故发生,并要求施工单位在保证质量安全的前提下加快施工进度。
八、下月工作重点
下个月项目部主要的工作任务分为四个部分,一是继续进行路基石渣垫层回填,二是准备开展路基强夯的施工,三是准备污水、雨水管的施工。
青岛盛泰工程管理咨询有限公司
2015年1月25日
3、西一路
(1)完成路基填方1900m,累计完成2800m,245000m3;
(2)完成原有建筑物的拆除3片区域;
