青岛盛泰工程管理咨询有限公司
公司动态 您的位置:主页 > 新闻中心 > 公司动态 >
莱州北起步区滨海大道二水路西一路道路新建工程4月份工程月报
2015-04-29作者:admin 返回列表

一、工程概况

       1、滨海大道:莱州北部起步区滨海大道道路工程:一段起点位于二水路以北(K7+200),终点位于南三路(K12+647.768),全长5447.768米,二段起点位于三城路(K0+000),终点接一段起点(K7+200)。本工程采用一级公路标准设计,设计速度60km/h,横断面形式为15m(辅路)+35m(绿化带)+2m(人行道)+12m(行车道)+2m(中央分隔带)+12m(行车带)+2m(人行道)+10m(绿化带)+15m(水渠)+10m(绿化带)+15m(辅路)=130m。中央分隔带预留两米,本标段主要施工内容包括机动车道路基、雨污水管线、弱电管线、涵洞工程、绿化工程、排水工程等。

        2、二水路:莱州市北起步区二标段二水路一期路基工程,包括:工程位于莱州北部烟台西部增长极莱州北部起步区,道路及园林工程,包括:路基土方工程、排水管网、道路工程、涵洞、广场园林工程等,起点位于西一路K0+000,一期终点K3+082.842,本工程采用城市道路主干路标准设计,计划速度40KM/N,断面形式为:10m绿化带+5m人行道+20m主路面+5m人行道+10m绿化带=50m。

        3、西一路:起点位于二水路(K0+000),终点位于崔南路(K3+087.119),全长3087.119米。本工程采用城市道路次干路标准设计,设计速度40km/h,横断面形式为10m(绿化带)+3m(人行道)+20m(主路面)+3m(人行道)+10m(绿化带)=46m。本标段主要施工内容包括机动车道路基、雨污水管线、弱电管线、涵洞工程、绿化工程、排水工程等。

二、本月工程形象进度

   1、滨海大道:

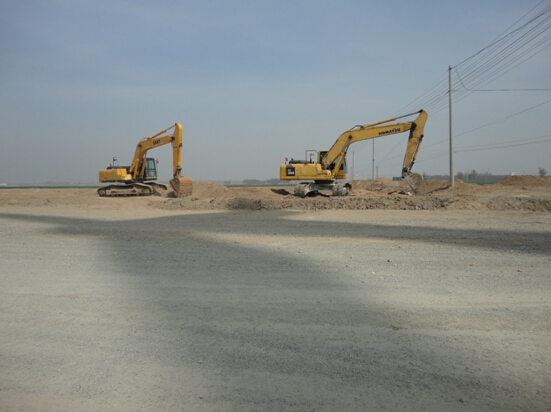

(1)完成路基挖方0m3,累计完成180669m3,并按照起步区领导以及监理要求完成部分挖方路段的挖除以及换填工作;

(2)完成路基填方0m3,累计完成610484m3

(3)完成路基强夯0m2,累计完成222600m2

(4)污水管线完成0m,累计完成3762m;

(5)雨水管线完成0m,累计完成5290m;

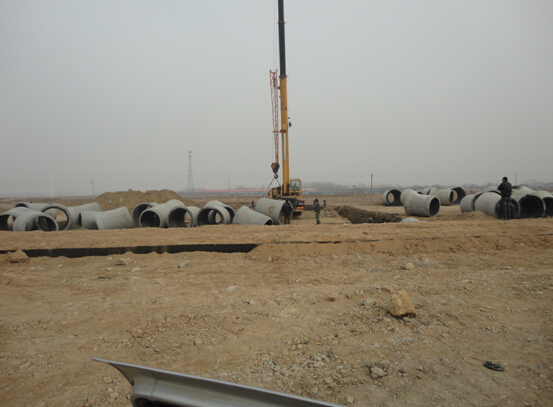

(6)Φ1500圆管涵完成0m,累计完成400.5m;

(7)3-2.0完成0座,累计完成4座;

(8)1-4.0完成0座,累计完成2座;

(9)4×d800预埋过道管完成0m,累计完成698m;

(10)完成水系土方开挖约100000m3,并完成水系修坡及绿化带整平2000m。

2、西一路

(1)完成路基填方1900m,累计完成2800m,245000m3

(2)完成路基强夯84000㎡;

(3)污水管线完成1700m;

(4)箱涵完成二分之一座;

(5)管涵基础垫层完成;

(6)预埋过路管完成35m。

3、二水路

(1)、人行道、绿化带回填石渣、土方。

(2)、路面整平、压实。

(3)、项目部对整个路基工程进行自检整改。

(4)、进行路北侧水系的施工。

(5)、过路管涵、路口管涵施工。

三、本月工程质量分析

    工程质量方面由于现场监理人员的认真把关及严格要求,工程质量满足设计以及规范要求;

      路基工程:填方已完成,目前主要工作为路基整平工作,在路基整平施工过程中,并参照设计规范,严格要求,并及时在起步区领导巡查工程时进行汇报,确保了工程质量;

      污水、雨水管线工程正常施工,确定施工的工序,标准化施工,保证了施工质量;

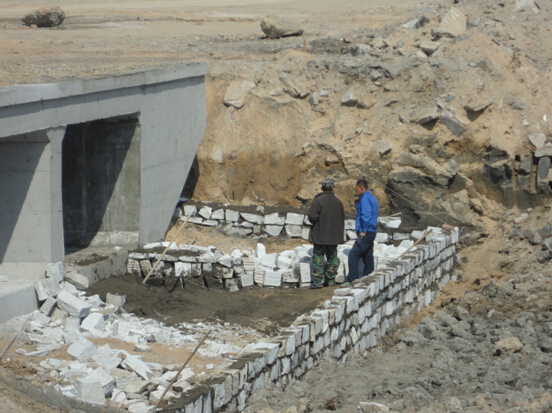

涵洞工程已基本完成,正在进行管涵内防腐施工;

      圆管涵与预埋过道管工程完成全部施工工序。

四、本月安全文明施工

1、落实安全生产规章制度,全方位全过程抓好工程项目安全生产工作。

2、加强对特殊工种人员安全培训工作,确保施工人员自身安全。

本月在建设单位、监理单位、施工单位三方的密切配合、协作下,安全生产和环保形势良好,未发生安全和环保事故。

五、工程款支付

六、合同及其他处理情况

七、本月工作小结

       本月严格按照合同、设计图纸及招标文件的要求施工,严把工程施工质量关,同时保证安全施工,无任何安全事故发生,并在保证质量安全的前提下加快施工进度。

八、下月工作重点

      下个月项目部主要的工作任务分为四个部分,一是继续进行路基石渣垫层回填,二是继续进行路基强夯的施工,三是继续污水、雨水管的施工,四是管涵、箱涵、预埋过路管施工继续进行。



青岛盛泰工程管理咨询有限公司

   2015年4月25日

公司地址:青岛市高新区广博路17号MAX商务红湾6号楼。电话:0532-55675267

盛泰咨询 版权所有 鲁ICP备2859955-345号
