湖滨路西岸大中修工程6月份工程月报
2015-06-25作者:admin 返回列表





一、工程项目概况

     湖滨路西岸大中修工程位于莱西湖西岸,是县道X085的一段,总长18.896公里,其中环湖西路(S307至溢洪闸)长16.448公里,路宽14米,现状为沥青路面,对原路面病害铣刨修补后,加铺4cmAC-13细粒式沥青混凝土,坝顶路(溢洪闸至东山鱼馆)长2.447公里,路宽7-10米,现状为混凝土路面。对病害处理后,喷洒热沥青封层,加铺5cmAC-13细粒式沥青混凝土。采用三级公路标准。

    项目合同工期:45天,总投资:3268.41万元,监理服务费:384168元。

    施工单位:青岛建工集团有限公司

    监理单位:青岛盛泰工程管理咨询有限公司

    建设单位:莱西市交通运输局



二、工程完成情况

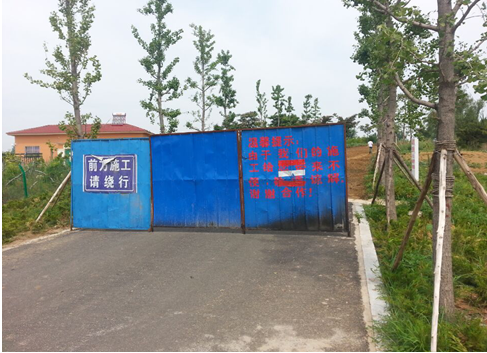

    驻地办选址在莱西市日庄镇省道298莱西二中北200米路东,使用面积150m2,一层建设为监理人员办公区,二层为生活区。办公设备购置、宽带安装、制度上墙、标识标牌设置等驻地建设工作全部完成。

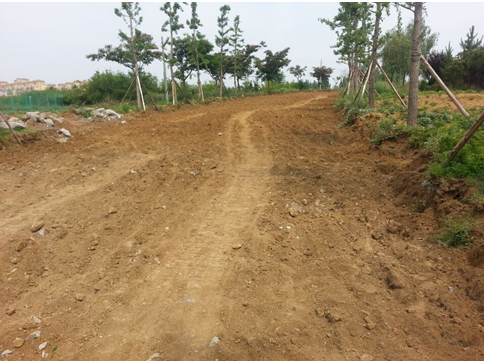

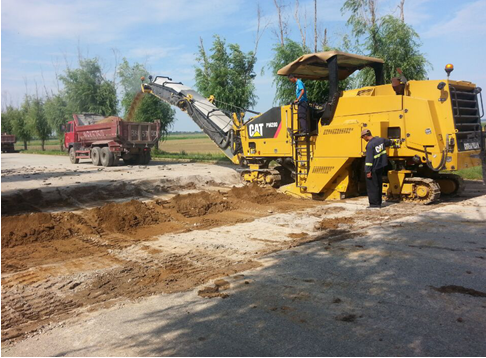

截止至2015年6月27日下午18时,完成AK0+000-AK0+110段原路面挖除工作,挖除溢洪闸桥头搭板,完成AK0+110-AK7+060原路面铣刨工作,完成项目所有原材料及配合比的委托试验。



三、工程存在的问题

由于工期非常紧张,施工单位上报的施工进度计划需要根据现场施工情况重新进行拟定,必须保证7月底将主体工程完成。



四、下步工作重点及计划

预计明日进行20cm水泥稳定碎石基层铺设,月底完成全路段路面铣刨工作。下月工作重点在于修补及大面积摊铺沥青路面。
