入伏以来,多地气温攀升,闷热高温的天气给G340东子线沾化绕城项目带来了更多更大的“烤”验,为保证工程质量及工期目标完成,G340项目总监办全体人员坚守在工地一线,保证了工程项目有序推进。
截至目前,G340项目共计累计完成产值18957万元,占总产值27180万元的69.75%。
G340项目全场10.公里,改建段3.1公里全部完成,新建段7.6公里正在加紧施工。
新建段路面工程:路面基层总工程量6638米,累计完成5710米,完成比例86.02%。路面下面层总工程量7618米,累计完成1800米,完成比例23.63%。新建段上、下面层正在备料阶段。

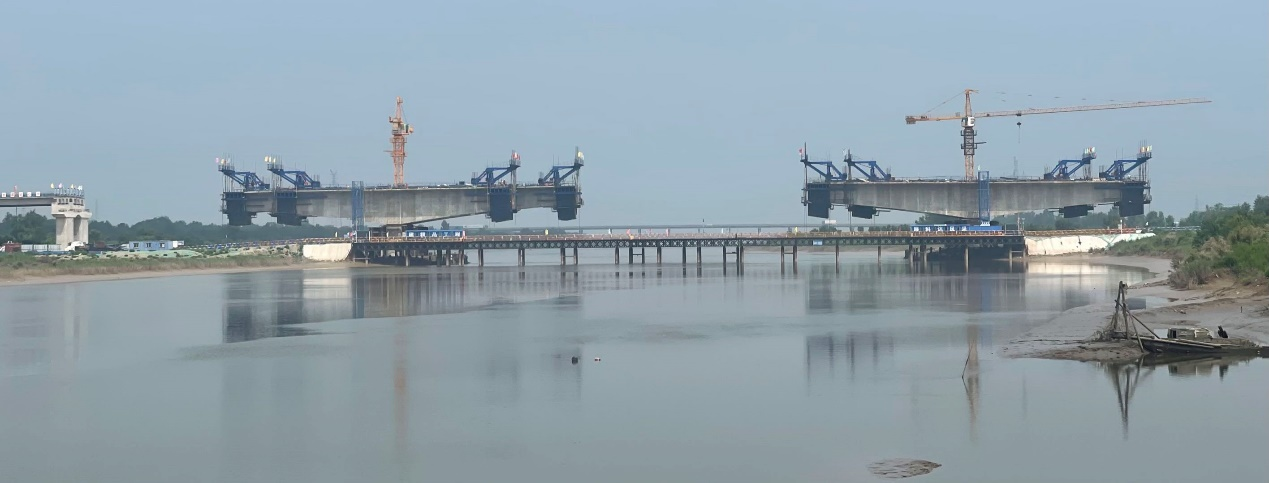

徒骇河大桥工程是工程的重中之重,引桥0-14#左幅吊装完成,0-6#右幅梁板吊装完成;17-22#左、右幅梁板吊装完成,目前正在进行湿接缝、湿接头与横隔板的浇筑工作。主桥下部结构全部完成,主桥:15#墩挂篮合计16段,左副挂篮完成8段,右幅挂篮完成5段;16#墩挂篮合计16段,左副挂篮完成6段,右幅挂篮完成9段。
下一步,徒骇河大桥挂篮施工及路面上下面层是工程重点,总监办针对工程项目特点,对工程质量、安全、进度制定控制措施,结合防疫、防汛及环保要求,加强巡视力度,抓好工程各方面的控制,为G340项目顺利实施提供保障。
