朱五路工程进展情况:
(1)外业

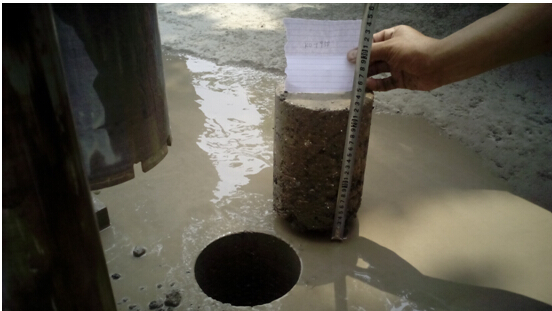

一标水泥冷再生底基层已完成,圆管涵已全部完成主体,水泥稳定碎石已完成5000米。二标由于资金原因进展缓慢,目前正在进行圆管涵开挖。
(2)内业:
内业资料中的施工组织设计、总体进度计划、开工申请、专项安全施工方案、雨季施工方案及相关应急预案已经上报,监理处进行了认真的审核并进行了批复,监理处已经督促施工单位抓紧上报相关资料。
内环西路及阳城八路西延工程进展情况:
1)内环西路路基工程已完成60%,阳城八路西延路基封顶共计740米。

2)内环西路3座小桥均完成墩柱,正在进行盖梁施工。4座盖板涵已完成3座,正在进行洞口铺砌(剩余一座因拆迁原因未动工),圆管涵、倒虹吸已完成70%。阳城八路西延1座小桥墩柱已完成,2座盖板涵已完成一座的台身,圆管涵、倒虹吸未动工。
网化、三通工程进展情况:
约开工65Km左右,已完工20Km。
