阳信县监理处7月份工作动态
2014-07-28作者:admin 返回列表

阳信朱五路工程概况:

本工程起点位于阳信县劳店镇阳劳路香坊村路口,直线向南至滨阳路后折向东,然后由水落坡路口直线向南终点位于朱家村S316路口,全长19.281公里。本项目为三级公路,路基宽6.5米,路面宽5.0米。共设两个标段,第一标段为起点K0+000阳劳路至K10+064.932滨阳路,第二标段为K11+467.759滨阳路至终点K20+684.369省道S316。项目工期为158日历天,于2014年9月30日竣工。

工程进展情况:

     (1)外业

一标水泥冷再生底基层已完成,圆管涵已全部完成主体,水泥稳定碎石已全部完成,沥青下面层已全部完成,上面层已经完成7000米。二标圆管涵已全部完成主体,水泥冷再生底基层已完成,水泥稳定碎石基层已完成6000米。

(2)内业:

内业资料中的施工组织设计、开工申请、专项安全施工方案、雨季施工方案及相关应急预案已经上报,自检资料正在整理中。

施工照片:

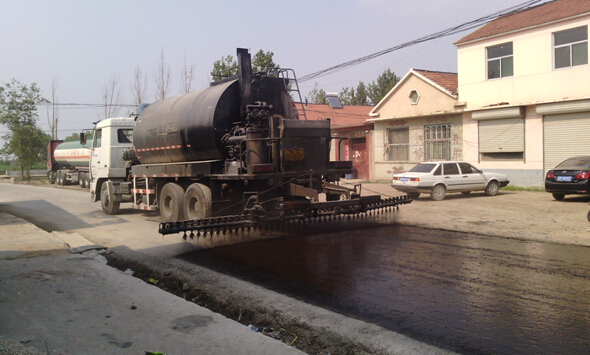

透层油洒布

沥青面层施工

阳信合作项目的进展情况:

1、内环西路及阳城八路西延工程

工程概况:本项目位于阳信金阳街道和翟王镇境内,建设标准为一级公路,路面宽度24米,全长6.958公里。其中小桥4座,盖板涵6座,倒虹吸圆管涵18处,路基分别为6%、8%、10%石灰改善土,路面为二灰土、水泥稳定碎石、沥青面层。由于资金原因,2014年预计只完成总工程量的50%。

已完成情况:

1)内环西路路基工程已完成80%,路面二灰土第一层已完成3900米。阳城八路西延路基工程已全部封顶。

2)沿线四座小桥盖梁已全部完成,其中内环西路k4+671小桥桥板已吊装完毕。 沿线六座盖板涵除内环西路南头与流温路交接处受养牛场影响未施工外已全部完成。内环西路的所有圆管涵,倒虹吸已全部完成,阳城八路西延工程剩余圆管涵,倒虹吸工三道正在准备施工。

2、网化、三通工程

工程概况: 网化项目为2014-2015年度阳信县“全省村级公路网化示范县“工程,主要工程位于金阳、信诚办事处,流坡坞、温店镇和洋湖乡,主要工程内容为路基、路面工程。三通项目为2014-2015年度阳信县环境综合整治”三通“工程,工程地址为阳信县各乡镇,约600公里左右。

已完成情况:

约开工80km左右,已完工45km。
