一、工程概况:
1、滨海大道:莱州北部起步区滨海大道道路工程:一段起点位于二水路以北(K7+200),终点位于南三路(K12+647.768),全长5447.768米,二段起点位于三城路(K0+000),终点接一段起点(K7+200)。本工程采用一级公路标准设计,设计速度60km/h,横断面形式为15m(辅路)+35m(绿化带)+2m(人行道)+12m(行车道)+2m(中央分隔带)+12m(行车带)+2m(人行道)+10m(绿化带)+15m(水渠)+10m(绿化带)+15m(辅路)=130m。中央分隔带预留两米,本标段主要施工内容包括机动车道路基、雨污水管线、弱电管线、涵洞工程、绿化工程、排水工程等。
2、二水路:工程位于莱州北部烟台西部增长极莱州北部起步区,道路及园林工程,包括:路基土方工程、排水管网、道路工程、涵洞、广场园林工程等,起点位于西一路K0+000,一期终点K3+082.842,本工程采用城市道路主干路标准设计,计划速度40km/n,断面形式为:10m绿化带+5m人行道+20m主路面+5m人行道+10m绿化带=50m
二、本月工程形象进度:
1、滨海大道:
(1)完成路基挖方45853.1m3,累计完成58565m3,并按照起步区领导以及监理要求完成部分挖方路段的挖除以及换填工作;
(2)完成路基填方204490m3,累计完成339230m3;
(3)完成路基强夯(点夯)30000m2,累计完成30000m2。
(4)完成原有建筑物的拆除1片区域,累计4片区域;

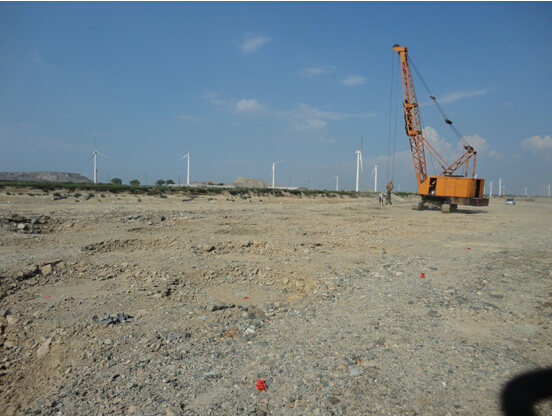

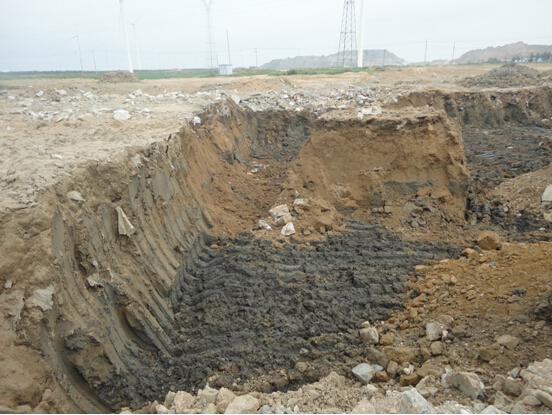

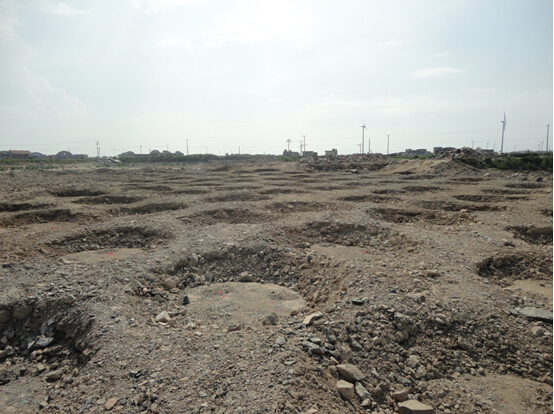

施工照片:
2、二水路:本月进行:
(1)路基强夯、找平、满夯的施工,工程量完成80%;
(2)污水管沟的开挖、污水管道安装及污水检查井的砌筑,污水管道安装约1000米,污水检查井砌筑25个。

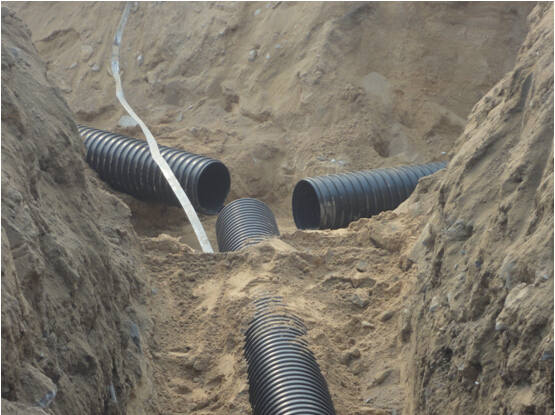

施工照片:
三、本月工程质量分析
现场监理人员认真把关,以及施工单位自身的严格要求,工程质量满足设计以及规范要求;在路基施工过程中对池塘堤坝、养殖棚底面软弱土层,部分挖方地段(原种植地,浅层为砂土,深层为腐殖土)在现场同建设单位调查研究,与设计单位进行联系,将塘堤坝、养殖棚底地面软弱土层以及挖方地段不合格土质挖出换填石渣,并及时在起步区领导巡查工程时进行汇报,确保了工程质量。
强夯作业业已开展施工,并根据现场实际情况,会同建设单位,与设计单位研讨,对强夯方法以及布局方式做出了部分调整,并及时对起步区领导进行了汇报,保证质量的同时,加快了施工进度。
四、本月安全文明施工
由于本月施工以机械为主,项目部安排了专职安全员对施工现场进行监督、检查,对机械操作人员进行重点培训,保证安全施工;在施工机械10米范围内禁止无关人员进入,教育职工不违章指挥,不违章操作,确保本月安全生产。
在文明施工方面:要求施工单位做到活完场清,各种垃圾随时清理,保证各个交叉路口的安全通行,在路口安防醒目的警示标志。
五、工程款支付
无
六、合同及其他处理情况
妨碍施工的原因:在K1+910~K2+025米处有一土地承包户,不让在其承包的土地范围施工。图纸存在很多问题,已经以工作联系单的形式上报起步区;
现场存在影响施工的障碍:
(1)电、弱电、移动、联通、电信、广电、风电等电缆电线;
(2)崔家村西协调问题,目前工程面紧张,需尽快协调。
七、本月工作小结
本月监理项目部严格按照合同、设计图纸及招标文件的要求进行施工监理,严把工程施工质量关,同时保证安全施工,无任何安全事故发生,并要求施工单位在保证质量安全的前提下加快施工进度。
八、下月工作重点
下个月项目部主要的工作任务分为三个部分,一是继续进行主、辅路路基石渣垫层换填,二是路基强夯的施工,三是准备污水、雨水管的施工。
青岛盛泰工程管理咨询有限公司
2014年8月25日
