一、工程概况
1、滨海大道:莱州北部起步区滨海大道道路工程:一段起点位于二水路以北(K7+200),终点位于南三路(K12+647.768),全长5447.768米,二段起点位于三城路(K0+000),终点接一段起点(K7+200)。本工程采用一级公路标准设计,设计速度60km/h,横断面形式为15m(辅路)+35m(绿化带)+2m(人行道)+12m(行车道)+2m(中央分隔带)+12m(行车带)+2m(人行道)+10m(绿化带)+15m(水渠)+10m(绿化带)+15m(辅路)=130m。中央分隔带预留两米,本标段主要施工内容包括机动车道路基、雨污水管线、弱电管线、涵洞工程、绿化工程、排水工程等。
2、二水路:工程位于莱州北部烟台西部增长极莱州北部起步区,道路及园林工程,包括:路基土方工程、排水管网、道路工程、涵洞、广场园林工程等,起点位于西一路K0+000,一期终点K3+082.842,本工程采用城市道路主干路标准设计,计划速度40KM/n,断面形式为:10m绿化带+5m人行道+20m主路面+5m人行道+10m绿化带=50m
二、本月工程形象进度
1、滨海大道:

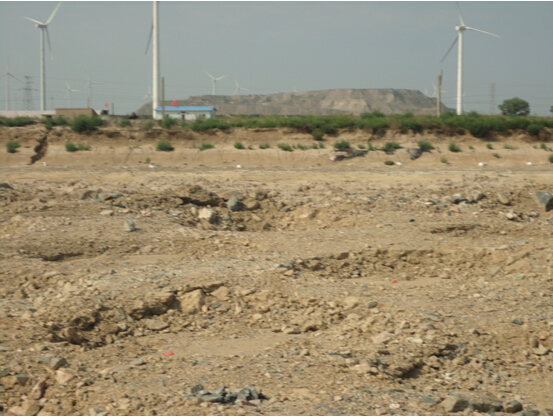

(1)完成路基挖方10005m3,累计完成160669m3,完成部分挖方路段的挖除以及换填工作;
(2)完成路基填方27000m3,累计完成570484m3;
(3)完成路基强夯(点夯)33600m2,累计完成222600m2;

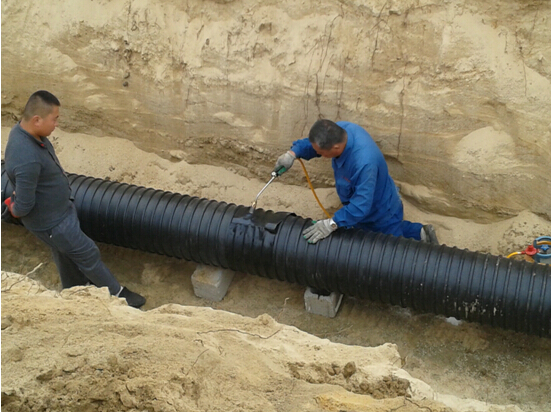

(4)污水管线完成412m,累计完成3662m;
(5)雨水管线完成2640m,累计完成5140m;

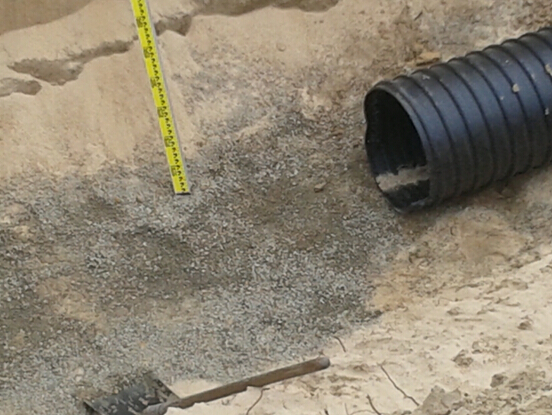

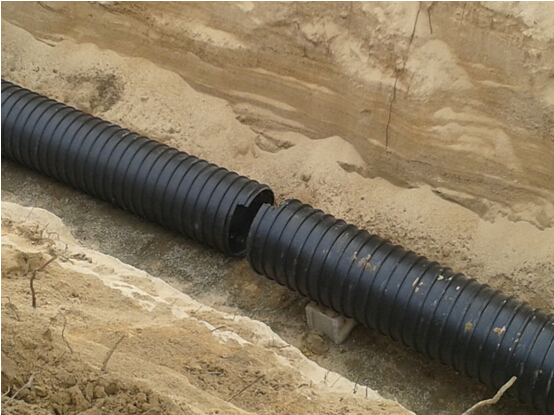

(6)Φ1500圆管涵完成45m,累计完成45m;
(7)1-4×2.2m箱涵完成151m,累计完成151m;
(8)4×d800预埋过道管完成131m,累计完成131m;
2、二水路:
(1)污水管挖沟、安管、回填、砌检查井。工程量完成500m,8个检查井。
(2)雨水管挖沟、安管、回填、砌检查井。工程量完成900m,检查井22个。
三、本月工程质量分析
工程质量方面现场监理人员的认真把关,施工单位严格要求,工程质量满足设计以及规范要求;在路基施工过程中对池塘堤坝、养殖棚底面软弱土层,部分挖方地段(原种植地,浅层为砂土,深层为腐殖土)与设计单位进行联系,将塘堤坝、养殖棚底地面软弱土层以及挖方地段不合格土质挖出换填石渣,并及时在起步区领导巡查工程时进行汇报,确保了工程质量。
强夯作业业正常施工,并根据现场实际情况,会同设计单位研讨,对强夯方法以及布局方式做出了部分调整,并及时对起步区领导进行了汇报,保证质量的同时,加快了施工进度。
雨水、污水管线工程已开展施工,确定施工的工序,标准化施工,保证了施工质量。
涵洞工程已正常开展,施工过程中,对钢筋绑扎、模板安装等施工工序,开展研讨会,并总结经验,保证了施工质量。
四、本月安全文明施工
1、所有机械操作及指挥人员全部持证上岗,并签订安全生产责任状。
2、非机械操作人员禁止操作机械设备。
3、管道安装排地下水时用接地良好且不漏电的潜水泵,施工人员全部穿绝缘水鞋。
4、由于本月雨水较多,项目部成立防汛领导小组,对于主要部位进行重点巡查。
5、在文明施工方面:做到活完场清,各种建筑垃圾及时清理,在路口安放醒目的警示标示牌。
五、工程款支付
无
六、合同及其他处理情况
现场存在影响施工的障碍:
①、箱涵、预埋过道管、雨水过道管、污水过道管两端位置征地范围不够,导致部分无法施工;
②、K10+300-K10+500段果园征地范围不够,影响施工,需尽快协调。
七、本月工作小结
本月监理项目部严格按照合同、设计图纸及招标文件的要求进行施工监理,严把工程施工质量关,同时保证安全施工,无任何安全事故发生,并要求施工单位在保证质量安全的前提下加快施工进度。
八、下月工作重点
下个月项目部主要的工作任务分为三个部分,一是路床的整平压实工作,二是涵洞(箱涵、圆管涵)的施工,三是预埋过道管的施工。
青岛盛泰工程管理咨询有限公司
2014年11月25日
公司地址:青岛市高新区广博路17号MAX商务红湾6号楼。电话:0532-55675267 盛泰咨询 版权所有 鲁ICP备2859955-345号 |
