一、工程概况
工程位于莱州北部烟台西部增长极莱州北部起步区,道路及园林工程,包括:路基土方工程、排水管网、道路工程、涵洞、广场园林工程等,起点位于西一路k0+000,一期终点k3+082.842,本工程采用城市道路主干路标准设计,计划速度40km/n,断面形式为:10m绿化带+5m人行道+20m主路面+5m人行道+10m绿化带=50m
二、本月工程形象进度

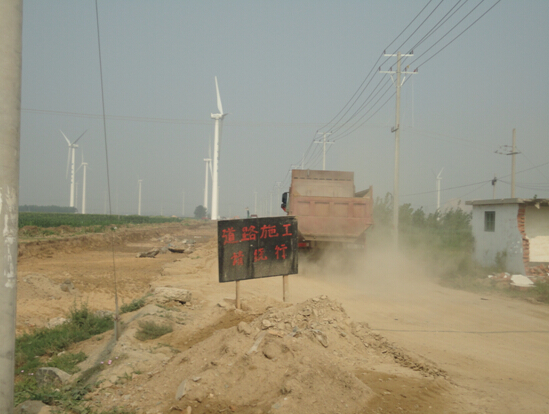

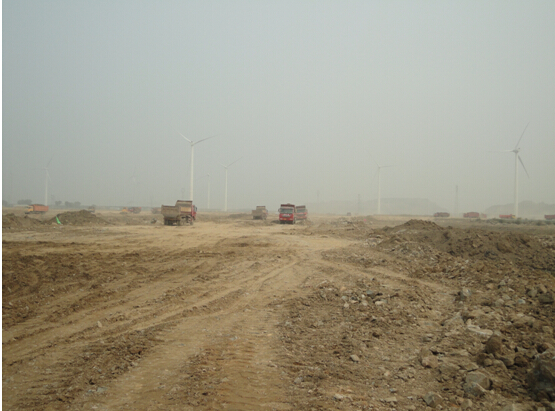

本月进行路基土石方工程施工。路基回填主路面共回填石渣垫层1700m左右,人行道及绿化带挖填1000m左右。
三、本月工程质量分析
项目部组织参与施工人员总结上月经验教训,制定本月切实可行的施工方案,对施工单位做如下要求:1.不将大块的石头用于本路基工程。2.将池塘底淤泥清除后再进行回填。3.雨后,将路基积水排净后再进行回填施工。4.控制回填石渣的含水量,对含水量大的石渣坚决不用于本工程。由于采取了以上措施,保证了路基回填的质量。
四、本月安全文明施工
由于本工程机械用量大,项目部对施工单位领导人员每天召开班前会,重点强调安全,使施工单位在岗人员时时有安全意识,不违章指挥,不违章操作,确保本月安全生产。
在文明施工方面要求施工单位:1.对整个路面进行洒水除尘。
2.教育职工注意保护路两侧的庄稼,既保证了工程的顺利进行,又减少了纠纷。
五、工程款支付
无
六、合同及其他处理情况
现场存在的障碍:强电、弱电线杆移位,参池、土地征用。
七、本月工作小结
本月严格按照合同、设计图纸及招标文件的要求进行监理,狠抓质量和安全,使工程又快又好地进行,同时协助政府解决了部分“钉子户”的问题。
八、下月工作重点
下月施工工作重点为:1.进行路基强夯施工。
2.主路基强夯后整平整形。
3.准备污水、雨水管的施工。
青岛盛泰工程管理咨询有限公司
2014年07月31日
公司地址:青岛市高新区广博路17号MAX商务红湾6号楼。电话:0532-55675267 盛泰咨询 版权所有 鲁ICP备2859955-345号 |
