一、工程概况
莱州北部起步区滨海大道道路工程:一段起点位于二水路以北(K7+200),终点位于南三路(K12+647.768),全长5447.768米,二段起点位于三城路(K0+000),终点接一段起点(K7+200)。本工程采用一级公路标准设计,设计速度60km/h,横断面形式为15m(辅路)+35m(绿化带)+2m(人行道)+12m(行车道)+2m(中央分隔带)+12m(行车带)+2m(人行道)+10m(绿化带)+15m(水渠)+10m(绿化带)+15m(辅路)=130m。中央分隔带预留两米,本标段主要施工内容包括机动车道路基、雨污水管线、弱电管线、涵洞工程、绿化工程、排水工程等。
二、天气情况
6月施工天气为30天,其中晴26天,阴雨天4天。
三、人员、机械配备及材料进场和使用情况
施工管理人员15人,劳务人员50人,主要机械设备有:推土机1台、装载机3台、洒水车1台、自卸车20辆、挖机4台。
四、工程进展情况

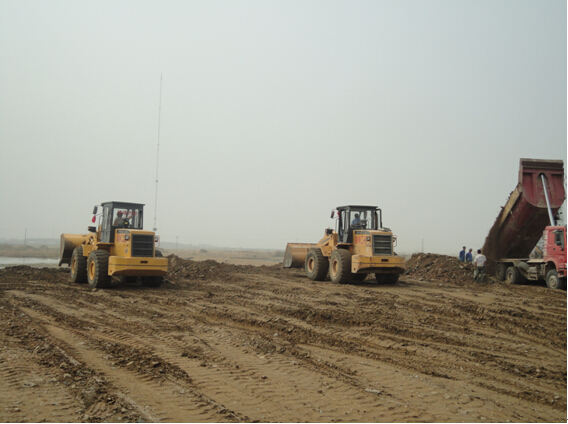

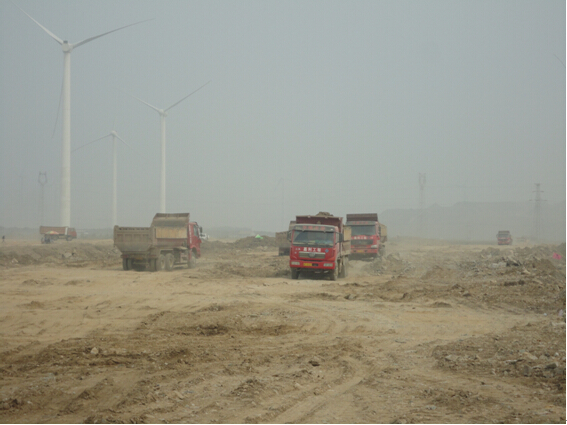

(1)完成路基挖方20376.9m3,累计完成32458.9m3,完成部分挖方路段的挖除以及换填工作;
(2)完成路基填方102530 m3,累计完成134740m3;
(3)完成原有建筑物的拆除3片区域;
五、工程质量评价
工程质量满足设计以及规范要求;在路基施工过程中对池塘堤坝、养殖棚底地面软弱土层,与设计单位进行联系,将塘堤坝、养殖棚底地面软弱土层挖出换填石渣,并及时在起步区领导巡查工程时进行汇报,确保了工程质量。
六、安全生产、环境保护情况
本月安全、环保体系运转情况良好,未出现安全、环保事故。
七、计量与支付
无
八、合同管理
按照合同要求正常施工;
九、存在的问题
现场存在影响施工的障碍:强电、弱电、移动、联通、电信、广电、风电等电缆电线;
十、本月工作小结
本月严格按照合同、设计图纸及招标文件的要求进行监理,严把工程施工质量关,同时保证安全施工,无任何安全事故发生。
十一、下月工作计划
下个月主要的施工工作分为四个部分,一是继续进行主、辅路路基石渣垫层换填,二是路基强夯的施工,三是准备污水、雨水管的施工。
青岛盛泰工程管理咨询有限公司
2014年7月31日
