胶州市2014年农村公路监理处10月份工程月报
2014-10-28作者:admin 返回列表

一、工程概况:

      胶州市2014年农村公路建设一期工程监理项目由李旺屯-朱诸路中修工程、黄埠岭-大行修补工程、洋河镇驻地-黄张路修补工程、王花路(西王益庄-大营路)中修工程、南王疃-大沽河修补工程、大后屯-大营路修补工程、王相路(九赵路-上里路)工程、九城路-车家河修补工程,分别分布于胶州市胶西镇、洋河镇、胶莱镇、胶东街道办事处、洋河镇、九龙街道办事处、中云街道办事处。本监理项目工程总造价约为58255900元。

      胶州市2014年农村公路建设二期工程监理项目由巩家庄-里岔、铺董路-东皇姑庵村;寺东村-上里路、邓家庄出村道路、204国道-袁家小庄;诚大路-梁家屯、诚大路-西安家沟、黄张路-染坊庄;朱诸路-西王庄、小行道路整修,高胡路-苏家泊、朱诸路-姜家庄,临洋-上里路、上里路-李子行、双石路-张家茔、双石路-高家茔、王相路-曹家庄,上里路-周家小庄,南外环-高家艾泊工程分别分布于胶州市铺集镇、洋河镇、里岔镇、胶西办事处、三里河办事处。本监理项目工程总造价约为24334500元。

二、工程进展情况:

     1、李旺屯-朱诸路中修工程(胶州市2014年农村公路建设一期工程)概况:本工程起于S325,经李旺屯、小唐家庄、贾家屯等村庄,终于S217。起点桩号为K7+170,由北向南延伸,终点桩号K12+875.797,全长约5.73KM,路线总体走向由北向南,原路为沥青路。

     本次设计主要内容为:对原路面损坏严重的K7+170-K10+150段病害处理后,加铺路面结构;对路面现状较好的K10+150-K12+895.797段路面病害修补后,统一罩4cm沥青混凝土。对小唐家庄内段现状排水设施进行清淤疏通,缺失的进行补设,对其余路段边沟进行清淤利用,补充标志、标线、里程碑等交通安全设施,并做好平交口的顺接

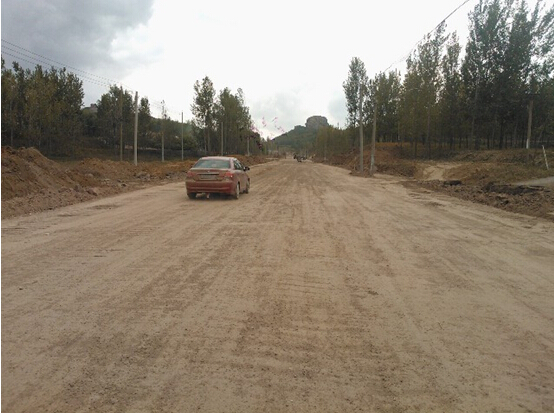

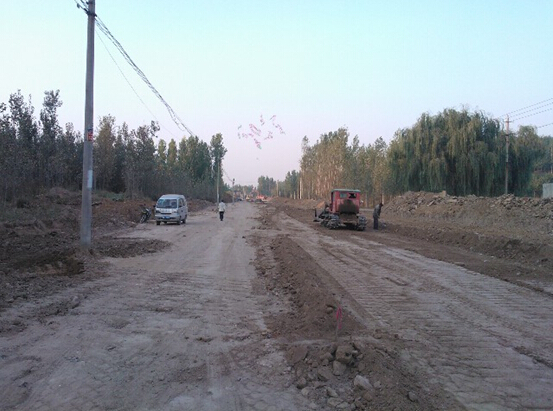

     李旺屯-朱诸路中修工程施工单位项目部驻地建设及施工现场安全围挡都已完成,目前完成K7+170-K7+550、K9+120-K9+452段底基层及基层铺设工作,完成K9+452-K10+670段、K11+240-K11+560段内基层铺设工作,完成全路段路面修补工作,现在正在进行全路段封闭式养护工作,预计下周进行沥青混凝土路面铺设工作。

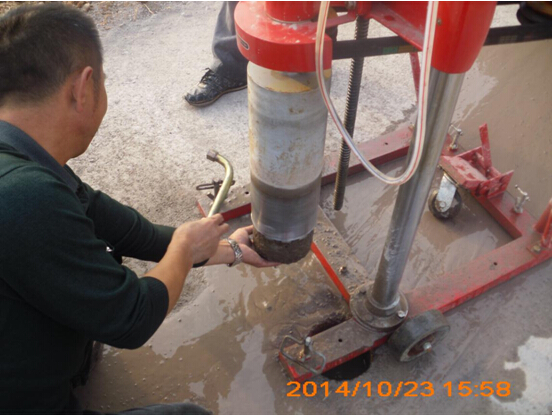

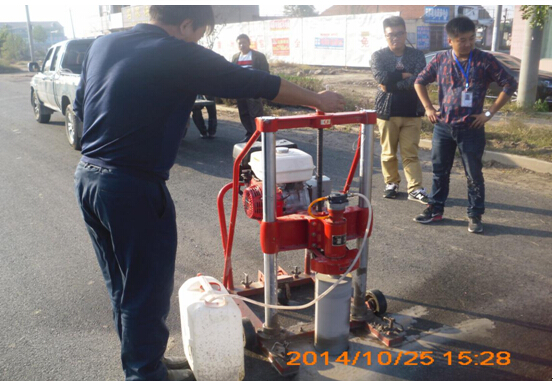

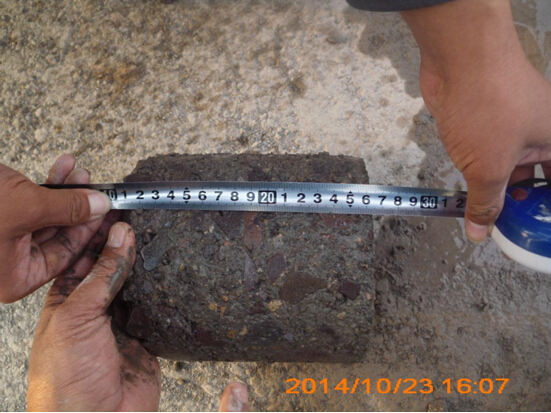

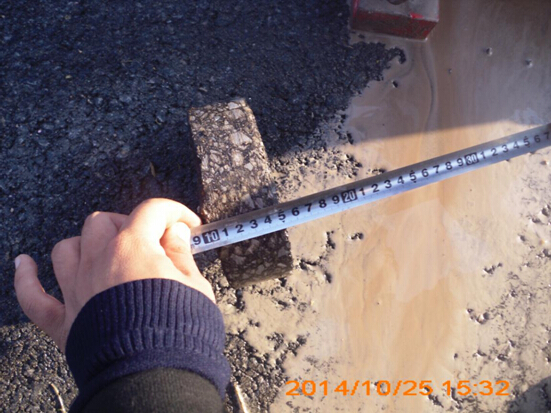

施工现场取芯照片:

       2、黄埠岭-大行修补工程(胶州市2014年农村公路建设一期工程)本项目道路桩号K0+000-K0+880段原路为水泥混凝土路面,桩号为K0+880-K1+459.98段,原路为沥青路面,随着道路使用年限的增加,加之道路通行重载车辆比重大,道路排水设施不完善,导致道路破碎、断板、坑槽、龟裂、翻浆沉陷等病害较为严重,急需大中修处理。

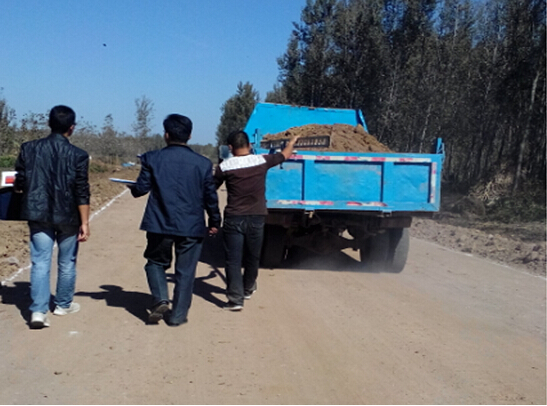

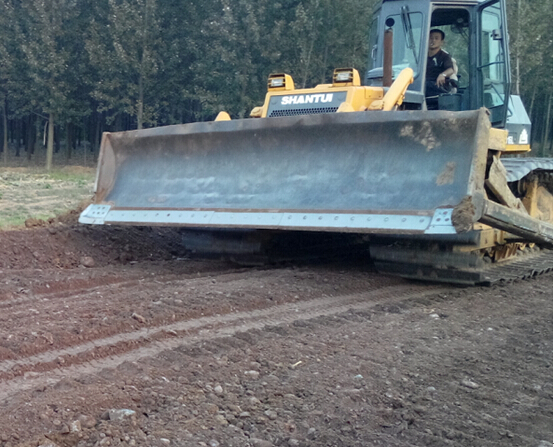

       施工单位项目部驻地建设及施工现场安全围挡都已完成,目前正在进行全路段路基整修工作。

       3、洋河镇驻地-黄张路修补工程(胶州市2014年农村公路建设一期工程),是穿胶州市重要的南北通道。本次路段起点与现状已经建成的洋河镇内南北大街相接,基本沿原路走向布线,路线自北向南那身,至省道黄张路,与黄张路相交。路线经过洋河镇、冷家庄、东小夼等村镇。是沿线居民出行及艾山景区的重要进出通道,对促进当地旅游发展、改善沿线居民出行条件具有重要作用。

       施工单位项目部驻地建设及施工现场安全围挡都已完成,大部分路基回填土工作及部分路段路基整修工作已经完成,目前正在进行小桥基础砌石及盖板涵的砌筑工作。

       4、王花路(西王益庄-大营路)中修工程(胶州市2014年农村公路建设一期工程)本项目路线起于北外环,起点桩号K0+000,由东向西延伸,终点桩号K7+377.432,全长约7.377KM。路线总体走向由东向西,原路为沥青路,部分路段出现了坑槽、龟裂、翻浆沉陷等病害,急需大中修处理。

      本次设计主要内容为:对原路面损坏严重的K0+000-K3+300段病害处理后,加铺路面结构;对路面现状较好的K3+000-K7+377.432段路面病害修补后,统一罩4cm沥青混凝土。全线排水设施结构完好,清淤后利用;对马店镇内段现状完好的路缘石继续利用,其余段落更换混凝土预制路缘石;补充标志、标线、里程碑等交通安全设施,并做好平交口的顺接。

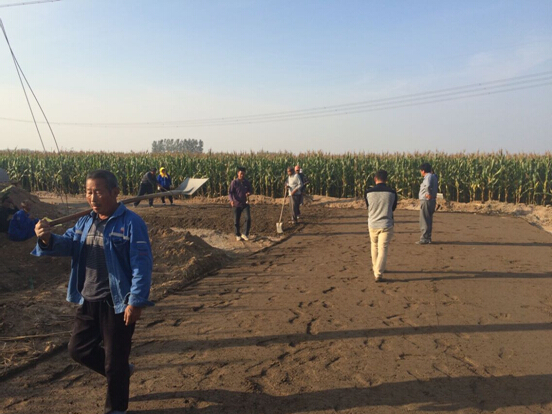

      施工单位项目部驻地建设及施工现场安全围挡都已完成,目前完成全部的沥青路面修补工作,正在进行路基整修工作,预计下周进行水泥稳定碎石基层铺设工作。

       5、王相路(九赵路-上里路)工程(胶州市2014年农村公路建设一期工程)路线呈南北走向,起点位于大王邑村西九赵路转弯处,路线沿九赵路向南延伸,穿过已建成现状桥梁后街黄墩后村内现状主大街,沿现状水泥路向南,经黄墩小学东侧,终点至现状水泥路与营里路相交处,路线全长2.555千米。

       施工单位项目部建设已完成,目前完成全部路基整修工作,预计下周进行水泥稳定碎石基层铺设工作。

    6、铺董路-东皇姑庵村工程(胶州市2014年农村公路建设二期工程),目前完成水泥稳定碎石基层铺设。

   7、黄张路-染坊庄工程(胶州市2014年农村公路建设二期工程),目前完成水泥稳定碎石基层铺设。

   8、诚大路-西安家沟修补工程(胶州市2014年农村公路建设二期工程),目前工程已经全部完成。

   9、诚大路-梁家屯修补工程(胶州市2014年农村公路建设二期工程),目前完成主体工程,正在进行附属工程路缘石及培土路肩工作面施工。

   10、朱诸路-西王庄修补工程(胶州市2014年农村公路建设二期工程),目前工程已经全部完成。

    11、寺东村-上里路(胶州市2014年农村公路建设二期工程),目前工程已经全部完成。

    12、巩家庄-里岔(胶州市2014年农村公路建设二期工程),目前工程已经全部完成。

三、工程质量:

       工程质量满足规范及设计要求。监理处现场监理人员每日对工地进行旁站。监理处已传达落实青交质监[2013]43号文《青岛市交通工程质量监督站关于推进交通工程建设用重要材料备案管理工作的通知》。

四、工程计量支付:

      未支付

五、质量事故:

      无

六、工程变更:

      无

七、合同纠纷:

      无

八、安全及环保:

     1、建立安全环保生产自查领导小组,由总监任组长,安全工程师任副组长,安全员、监理员任组员,并开展日常安全检查例会工作,施工项目部专职安全员每天对施工现场的安全现状进行检查并向监理处汇报,驻地监理处每隔一段时间进行安全生产例会,总结一段时间以来安全环保生产落实情况,存在隐患整改清理,并布置下步工作目标计划。为安全、文明生产工作提供了有力的组织保障。

     2、各个施工单位已落实监理处下发文件,将施工现场设置安全围挡及安全警示标志,并在项目部设置六牌二图。

     3、监理处内部建立安全生产合同及廉政合同,落实到各个监理人员。

     4、本月施工现场并未发生任何安全事故。

九、存在的问题:

     胶州市交通运输局下发《关于2014年农村公路建设工程综合检查的通知》

     胶州市交通运输局检查小组于2014年10月24日对在建工程进行综合检查。外业质量及内业资料检查结果处于可控状态。仍需继续加强施工质量的监理力度及完善各项内业资料。

十、本月工作小结

     本月严格按照合同、设计图纸及招标文件的要求进行监理,严把工程施工质量关,同时保证安全施工,无任何安全事故发生,本月将大部分在建工程重要工序水泥稳定碎石基层铺设完成,应业主领导要求,本月在保证质量的前提下,督促施工单位加快施工进度,保证工期。

十一、下月监理工作重点

    1、督促施工单位尽快落实沥青混合料料场,外委有资质的试验室进行原材料试验及配合比试验。

    2、监理人员严格控制好沥青混凝土面层摊铺的质量,监理处试验人员于拌合站控制好油石比及原材料的质量。

    3、加强监理组内部学习和各种培训工作,努力提高监理人员自身综合能力;加强现场施工质量控制,尽最大的努力做好对施工单位的“监、帮、促”工作,努力督导各种手续、完善建设程序,切实履行监理职责。

    4、继续加强对工程施工过程中安全控制,监理工程师及安全工程师每日去安装现场进行巡视,确保全线的安全生产和文明施工的监督工作。

    5、做好内业资料的填写、归档管理工作。加大力度督促项目经理部及时、准确地对内业资料以及分项工程评定资料进行整理和完善,做到内业与外业同步,对未按时上报资料的项目部进行下文通报,同时继续做好相关工作的台帐和影像资料的存档。
