一、工程概况
1、滨海大道:莱州北部起步区滨海大道道路工程:一段起点位于二水路以北(K7+200),终点位于南三路(K12+647.768),全长5447.768米,二段起点位于三城路(K0+000),终点接一段起点(K7+200)。本工程采用一级公路标准设计,设计速度60km/h,横断面形式为15m(辅路)+35m(绿化带)+2m(人行道)+12m(行车道)+2m(中央分隔带)+12m(行车带)+2m(人行道)+10m(绿化带)+15m(水渠)+10m(绿化带)+15m(辅路)=130m。中央分隔带预留两米,本标段主要施工内容包括机动车道路基、雨污水管线、弱电管线、涵洞工程、绿化工程、排水工程等。
2、二水路:工程位于莱州北部烟台西部增长极莱州北部起步区,道路及园林工程,包括:路基土方工程、排水管网、道路工程、涵洞、广场园林工程等,起点位于西一路K0+000,一期终点K3+082.842,本工程采用城市道路主干路标准设计,计划速度40km/h,横断面形式为:10m绿化带+5m人行道+20m主路面+5m人行道+10m绿化带=50m
二、本月工程形象进度
1、滨海大道:

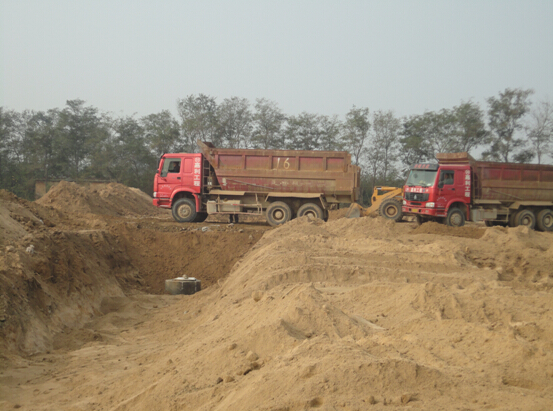

(1)完成路基挖方45118m3,累计完成150664m3,并按照起步区领导以及监理要求完成部分挖方路段的挖除以及换填工作;(2)完成路基填方52098m3,累计完成543484m3;(3)完成路基强夯(点夯)114000m2,累计完成189000m2;(4)污水管线完成3100m,累计完成3250m; (5)雨水管线完成2500m,累计完成2500m;

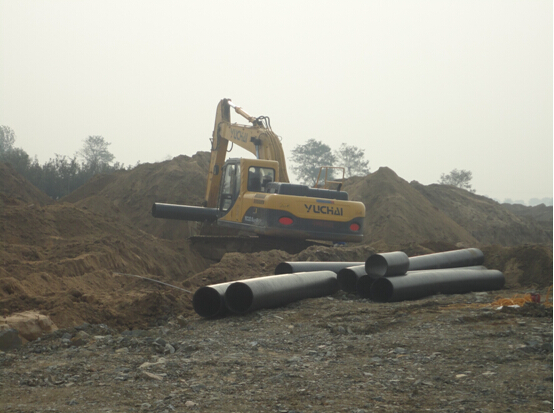

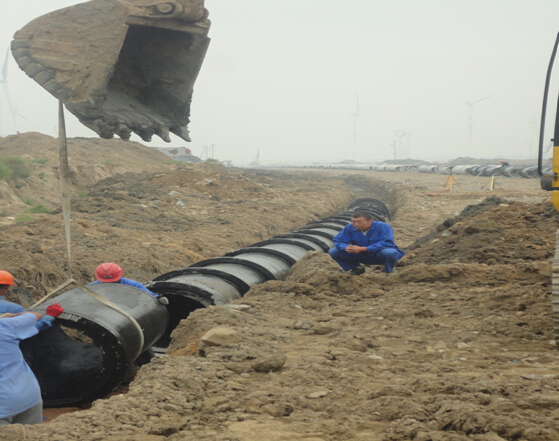

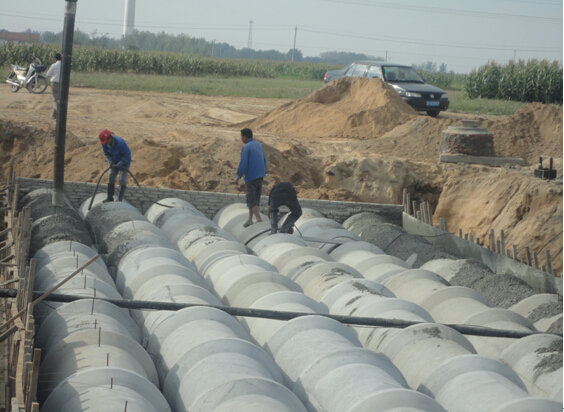

2、二水路:(1).污水沟开挖,污水管安装,本月合计约120米(2)污水井砌筑抹灰2个(3)雨水管沟开挖,雨水管安装约2100米(4)预埋6×D800过路管2道。
三、本月工程质量分析
工程质量方面现场监理人员认真把关,施工单位严格要求,工程质量满足设计以及规范要求;在路基施工过程中对池塘堤坝、养殖棚底面软弱土层,部分挖方地段(原种植地,浅层为砂土,深层为腐殖土)与设计单位进行联系,将塘堤坝、养殖棚底地面软弱土层以及挖方地段不合格土质挖出换填石渣,并及时在起步区领导巡查工程时进行汇报,确保了工程质量。
强夯作业业正常施工,并根据现场实际情况,会同设计单位研讨,对强夯方法以及布局方式做出了部分调整,并及时对起步区领导进行了汇报,保证质量的同时,加快了施工进度。雨水、污水管线工程已开展施工,确定施工的工序,标准化施工,保证了施工质量。
四、本月安全文明施工
1、所有机械操作及指挥人员全部持证上岗,并签订安全生产责任状。
2、非机械操作人员禁止操作机械设备。
3、管道安装排地下水时用接地良好且不漏电的潜水泵,施工人员全部穿绝缘水鞋。
4、由于本月雨水较多,项目部成立防汛领导小组,对于主要部位进行重点巡查。
5、在文明施工方面:做到活完场清,各种建筑垃圾及时清理,在路口安放醒目的警示标示牌。
五、工程款支付
无
六、合同及其他处理情况
现场存在影响施工的障碍:
①、强电、弱电、移动、联通、电信、广电、风电等电缆电线;
②、K10+300-K10+500段果园征地范围不够,影响施工,需尽快协调。
七、本月工作小结
本月监理项目部严格按照合同、设计图纸及招标文件的要求进行施工监理,严把工程施工质量关,同时保证安全施工,无任何安全事故发生,并要求施工单位在保证质量安全的前提下加快施工进度。
八、下月工作重点
下个月主要的工作任务分为四个部分,一是开展二水路口、过崔路口、崔南路口施工,二是路基强夯的施工,三是污水、雨水管线的施工,四是准备涵洞的施工。
青岛盛泰工程管理咨询有限公司
2014年10月25日
